Взыскание неустойки и процентов по договору поставки

Неустойка: понятие и виды

Согласно статье 330 Гражданского кодекса РФ (далее – ГК) неустойкой (штрафом, пеней) признается определенная законом или договором денежная сумма, которую должник обязан уплатить кредитору в случае неисполнения или ненадлежащего исполнения обязательства.

Сущность неустойки состоит в создаваемой ею угрозе наступления для должника определенной имущественной невыгоды в случаях неисполнения или ненадлежащего исполнения обязательства, т.е. является одним из способов обеспечения исполнения обязательства. Квалификация неустойки в качестве обеспечения исполнения обязательств.

В отличие от убытков (когда необходимо доказать размер понесенного ущерба и принятие мер для его уменьшения) для взыскания неустойки достаточно подтвердить факт наличия обязательства и его нарушение должником, т.е.

не требуется доказывать и обосновывать размер понесенных убытков и причинную связь между их возникновением и действиями нарушителя, а также вину нарушителя.

Все это облегчает взыскание неустойки и делает ее наиболее распространенной мерой ответственности в договорных отношениях.

Из определения следует, что неустойка всегда должна быть выражена в деньгах – в рублях или в иностранной валюте.

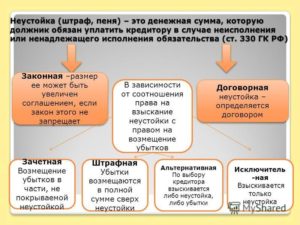

Неустойка может представлять собой штраф, т.е. однократно взыскиваемую, заранее определенную денежную сумму, либо пеню – определенный процент от суммы долга, установленный на случай просрочки его исполнения и подлежащий периодической уплате, т.е. по сути длящуюся неустойку.

Во многих случаях неустойка не покрывает все понесенные потерпевшим убытки. Поэтому за ним сохраняется право на их взыскание, но только в части, не покрытой неустойкой (статья 394 ГК).

Неустойку, когда она имеет форму непрерывно текущей пени, следует отличать от внешне схожего с ней процента. Процент в большинстве случаев признается не мерой ответственности, а платой за пользование чужими денежными средствами.

Взыскание неустойки

Неустойка является одним из видов гражданско-правовой ответственности и подчинена общим правилам о применении такой ответственности.

Это означает, что неустойку можно требовать только при нарушении должником возложенного на него обязательства, за которое должник отвечает.

Неустойка взыскивается с должника независимо от того, возникли ли у кредитора убытки из-за действий должника, т.е. она взыскивается за сам факт нарушения обязательства.

Должник может также ссылаться на наличие вины кредитора (статья 404 ГК), требующего уплаты неустойки, и по этому основанию просить суд об уменьшении его ответственности. Кроме того, размер взыскиваемой неустойки в соответствии со статьей 333 ГК может быть уменьшен судом, если неустойка явно несоразмерна последствиям нарушения обязательства.

Статья 330. Понятие неустойки

  1. Неустойкой (штрафом, пеней) признается определенная законом или договором денежная сумма, которую должник обязан уплатить кредитору в случае неисполнения или ненадлежащего исполнения обязательства, в частности в случае просрочки исполнения. По требованию об уплате неустойки кредитор не обязан доказывать причинение ему убытков.

  2. Кредитор не вправе требовать уплаты неустойки, если должник не несет ответственности за неисполнение или ненадлежащее исполнение обязательства.

Расчет неустойки и пени, законодательство

Нормами законодательства и заключенными договорами между субъектами предусматриваются различного рода штрафные санкции, неустойки и пени. Данные меры имеют дисциплинарно-регулятивный характер, и являются средством обеспечения исполнения сторонами своих обязательств. Для должника – это инструмент воздействия на него. Для взыскателя – это возможность компенсировать ущерб за несвоевременное исполнение условий договора.Если в договоре прописаны особые (индивидуальные) штрафные санкции, согласованные субъектами хозяйственной деятельности то данные и процент для вычислений берется из договора и применяем калькулятор расчета неустойки по договору. Если такого пункта нет, то для начисления процентов применяется выкладка по «1/300» ставки рефинансирования Центробанка РФ. Законодательством РФ (ст. 395 ГК РФ) предусмотрены и закреплены размеры пени и привязаны к ставке ЦБ РФ. Установленная величина неустоек и пени варьируется от 1/300 до 1/130, исходя из долей ставки Центробанка. Ключевая ставка (рефинансирования) ЦБ РФ динамическая величина и, как правило, меняется регулятором несколько раз в год. У нас изменения происходят автоматически.

Кому, и в каких случаях может понадобиться расчет «1/300»:

  • неустойки (пени) за просрочку оплат услуг ЖКХ;
  • штрафные санкции при нарушении условий или сроков заключенного контракта, в том числе и по договорам займа;
  • невыполнение или не должное исполнение обязательств по гос. закупкам (по 44 ФЗ)
  • в случаях, когда начислена пеня за просрочку платежей по налогам и выплатам в соцстрахование за первые 30 дней просрочки;
  • для участников ДДУ при условии, что дольщик – физ. лицо.

Почему необходимо вести претензионную работу?

В соответствии с ч.6 ст.34 Федерального закона №44-ФЗ направить требование об уплате неустойки (пени, штрафа) поставщику (подрядчику, исполнителю) является обязанностью заказчика в случае нарушения обязательств, предусмотренных контрактом, поставщиком (подрядчиком, исполнителем).

Таким образом, при любом нарушении обязательств поставщика (подрядчика, исполнителя) по контракту, заключенному в рамках Закона о контрактной системе, заказчик обязан направить поставщику (подрядчику, исполнителю) претензию с требованием об устранении нарушений.

А в соответствии с ч.5 ст.34 Федерального закона №44-ФЗ направить требование об уплате неустойки (пени, штрафа) заказчику является правом поставщика (подрядчика, исполнителя) в случае нарушения обязательств по контракту заказчиком.

Но в соответствии со ст.4 АПК РФ при невыполнении обязанности по досудебному урегулированию спора (направление претензии и ответ на претензию в срок) лицо теряет право на судебную защиту своих интересов.

В том числе, для заказчика по госконтракту предусмотрена ответственность за бездействие, предусмотренная ч.7 ст.7.32 КоАП РФ.

Когда возникает право на неустойку?

Право получить неустойку может возникнуть при следующих договорных обязательствах:

  • При купле-продаже. Причем продавцы продукции, чаще всего платят фиксированный штраф, а к покупателям применяют процент за каждый день просрочки.
  • При поставках. Поставщики отвечают за невыполнение и срыв поставок штрафом, а получатель – пеней, распределенной по дням.
  • Если при поставке нарушен ассортимент или количество поставляемого товара.
  • При отказе от оплаты или при ее задержке.
  • При нарушении обязательств по договору не между собой, а по отношению к третьим лицам. Действовать, опираясь на пункты договора.
  • При договорах подрядов, в этом случае на обе стороны за неисполнение условий предусматривается пеня.
  • По договорам займов или кредитов.
  • При ДДУ пеня начисляется в зависимости от ставки рефинансирования Центробанка.

Если сторона, сорвавшая договор, не согласна платить, или нарушает достигнутые договоренности, следует обратиться в суд. Здесь нелишним будет корректно составленный протокол разногласий и правильно произведенный расчет неустойки.

Когда необходим рассчитывать

Вряд ли найдётся человек, который ни разу в жизни не заключал договор, а многие довольно часто сталкиваются с необходимостью подписания контрактов в ходе своей профессиональной деятельности. Ответственность за нарушение договорных обязательств является главным пунктом в любом контракте и требует детального изучения, так как может повлечь выплату возмещения.

Вычисление размера санкционных мер онлайн

Согласно законодательству понятие неустойки означает денежную сумму, которую нарушитель условий соглашения (должник) возмещает другой стороне (кредитору). Санкционная мера может быть установлена в форме штрафа (указанной суммы за допущенные нарушения) или в форме пени (некий точный процент от стоимости контракта, например, за каждый день задержки поставки товара).

Необходимость вычислить размер санкций может возникнуть у любой из сторон договора. Изначально его высчитывают еще до момента заключения соглашения, желая оценить риски, а также при возникновении нежелательных нарушений. При этом рассчитать объем возмещения можно тремя основными способами:

  • вручную;
  • используя компьютерные офисные программы;
  • введя данные в онлайн-калькулятор.

Чтобы воспользоваться первыми двумя методами расчета, необходимо знать формулы и иметь соответствующие навыки. Как правило, такими приемами пользуются профессиональные бухгалтеры, но и они все чаще отдают предпочтение онлайн-ресурсам. Вычисления через онлайн ресурсы производятся очень быстро и не вызывают затруднений: посчитать пени за просрочку платежа через онлайн-калькулятор сможет любой, даже не обладая специальной профессиональной подготовкой.

Расчет неустойки по ставке рефинансирования

Посмотреть эти сведения можно в интернете. Также, помимо этого, расчет неустойки по ставке ЦБ РФ, имеет и такие особенности.

  1. Ее нельзя путать с вышеприведенной формулой для расчета пени.
  2. В качестве показателя ставки следует пользоваться либо самой ставкой рефинансирования (когда применяется статья 395 ГК РФ, то есть для большинства случаев неисполнения договоров, контрактов и т.п.), либо 1/300 от банковской ставки (применяется для расчета штрафной санкции по налогам и сборам).
  3. При этом расчете нужно брать такие показатели количества дней: 360 – для обозначения года и 30 – для обозначения месяца.

В качестве примера будет рассмотрена формула для расчета пени по статье 395 ГК РФ, она имеет следующий вид:

Неустойка = (количество просроченных дней * сумма договора * ставка рефинансирования) / 360 дней.

Если договор предусмотрел другое число дней для понимания года или месяца (например, один год – это 350 дней), то нужно при расчете руководствоваться установленным договором показателем.

Как рассчитать неустойку по договору займа?

Уплате в срок подлежит вся сумма долга или его часть плюс проценты. Неустойка на проценты по договору займа начисляется одновременно с расчетом штрафных санкций применительно к основному долгу.

Калькулятор неустойки по договору займа работает по следующей формуле:

Н = Д х % х П,

где Н – сумма неустойки к удержанию; Д – сумма долга с процентами; % — размер пени; П – количество дней просрочки.

Включать или нет проценты по займу в сумму долга, зависит от позиции кредитной организации и обозначенных в договоре условий.

ПРИМЕР

Допустим, гражданин Орлов оформил договор займа на 50 000 руб. в кредитной организации. По договору возвращать ссуду он должен по графику равными долями в течение двух лет. Стоимость займа составила 18% годовых. Соответственно, ежемесячный платеж, включая проценты за пользование займом, составляет 2 833 руб. При задержке выплаты на 11 дней банк вправе предъявить клиенту Орлову выплату неустойки. По договору она составляет 15% годовых от невыплаченной в срок суммы. Поскольку речь идет о задержке ежемесячного платежа, то начислить пени – неустойку по договору займа – банк вправе только на его сумму. (2 833 / 100 х 15 / 365) * 11 = 12,76 руб. Таким образом, размер ежедневной пени за неуплату в срок ежемесячного платежа составил 1,16 руб. При последующем расчете неустойки по договору займа калькулятор обязательно учитывает начисление предыдущих санкций.

Виды неустойки

Все договоры, вне зависимости от их вида и предмета, как правило, содержат  штрафные санкции за неисполнение договорных условий.

К штрафным санкциям относятся:

  1. пеня,
  2. собственно штраф.

Штрафы по договорным условиям практически не нуждаются в расчетах, поскольку представляют собой некую установленную сторонами плату в фиксированном размере. В свою очередь фиксированный процент может выражаться как в точной денежной сумме, так и процентах от стоимости предмета договора. Например, договорной штраф может быть установлен в размере 10% от стоимости арендной платы за определенный период. Арифметическая операция расчета крайне проста и состоит в делении суммы сделки на 10%.

Расчет пени по договору уже представляет небольшую сложность, поскольку сама пеня – это некий минимальный процент от стоимости сделки, подлежащий начислению за каждый день неисполнения договорных обязательств. Поэтому при расчете пени применяется специальная формула, в которую входят несколько договорных показателей.

Краткое описание ответственности сторон по контракту по 44-ФЗ

 Размер штрафов за неисполнение или ненадлежащее исполнения обязательств по Федеральному закону №44-ФЗ  определяется согласно Правилам, утвержденных Постановлением Правительства РФ от 30 августа 2017 г. N 1042.

Штраф начисляется согласно правил, если  законодательством РФ не установлен иной порядок начисления штрафа (п.13 ПП 1042).
Если контрактом предусмотрены этапы, то штраф рассчитывается для каждого этапа.

Общая сумма начисленных штрафов не может превышать цену контракта.

ВАЖНО! Штраф рассчитывается за неисполнение и ненадлежащее исполнение обязательств (в том числе гарантийного обязательства), за исключением просрочки исполнения обязательств.

Размеры штрафов по 44-ФЗ

*обозначение: НМЦК – начальная (максимальная) цена контракта, ЦК – Цена контракта

1. За каждый факт неисполнения или ненадлежащего исполнения ПОСТАВЩИКОМ (подрядчиком, исполнителем) обязательств начисляется неустойка в размере:а) 10 % от ЦК (этапа), если ЦК (этапа) не превышает 3 млн. рублей;б) 5 % от ЦК (этапа) в случае, если ЦК (этапа) от 3 млн. рублей до 50 млн. рублей (включительно);в) 1 % от ЦК (этапа) в случае, если ЦК (этапа) от 50 млн. рублей до 100 млн. рублей (включительно);г) 0,5 % от ЦК (этапа) в случае, если ЦК (этапа) от 100 млн. рублей до 500 млн. рублей (включительно);(в данном пункте рассмотрены штрафы  при НМЦК менее 500 млн.рублей)

2. За каждый факт неисполнения или ненадлежащего исполнения ПОСТАВЩИКОМ (подрядчиком, исполнителем) обязательств по результатам торгов для СМП, размер штрафа устанавливается в размере 1% от ЦК (этапа), но не более 5 тыс. рублей и не менее 1 тыс. рублей.

3. За каждый факт неисполнения или ненадлежащего исполнения ПОСТАВЩИКОМ (подрядчиком, исполнителем) обязательств, заключенным с ПОБЕДИТЕЛЕМ закупки, предложившим НАИБОЛЕЕ ВЫСОКУЮ ЦЕНУ ЗА ПРАВО ЗАКЛЮЧЕНИЯ КОНТРАКТА:а) если ЦК не превышает НМЦК:10 % от НМЦК, если ЦК не превышает 3 млн. рублей;5 % от НМЦК, если ЦК от 3 млн. рублей до 50 млн. рублей (включительно);1 % от НМЦК, если ЦК от 50 млн. рублей до 100 млн. рублей (включительно);б) если ЦК превышает НМЦК:10 % цены контракта, если ЦК не превышает 3 млн. рублей;5 % цены контракта, если ЦК от 3 млн. рублей до 50 млн. рублей (включительно);1 % цены контракта, если ЦК от 50 млн. рублей до 100 млн. рублей (включительно).

4. За каждый факт неисполнения или ненадлежащего исполнения ПОСТАВЩИКОМ (подрядчиком, исполнителем) обязательства, которое НЕ ИМЕЕТ СТОИМОСТНОГО ВЫРАЖЕНИЯ, размер штрафа устанавливается (при наличии в контракте таких обязательств):а) 1 000 рублей, если ЦК не превышает 3 млн. рублей;б) 5 000 рублей, если ЦК от 3 млн. рублей до 50 млн. рублей (включительно);в) 10 000 рублей, если ЦК от 50 млн. рублей до 100 млн. рублей (включительно);г) 100 000 рублей, если ЦК превышает 100 млн. рублей.

5. За ненадлежащее исполнение ПОДРЯДЧИКОМ обязательств ПО ВЫПОЛНЕНИЮ ВИДОВ И ОБЪЕМОВ РАБОТ ПО СТРОИТЕЛЬСТВУ, РЕКОНСТРУКЦИИ ОБЪЕКТОВ КАПИТАЛЬНОГО СТРОИТЕЛЬСТВА, которые подрядчик обязан выполнить самостоятельно без привлечения других лиц к исполнению своих обязательств по контракту, размер штрафа устанавливается в размере 5 % стоимости указанных работ.

6. Если контрактом предусмотрено условие о ПРИВЛЕЧЕНИИ к исполнению контракта субподрядчиков, соисполнителей из числа СМП и СОНО, штраф устанавливается в размере 5 % объема такого привлечения, установленного контрактом.

7. За каждый факт неисполнения ЗАКАЗЧИКОМ обязательств:а) 1 000 рублей, если ЦК не превышает 3 млн. рублей (включительно);б) 5 000 рублей, если ЦК от 3 млн. рублей до 50 млн. рублей (включительно);в) 10 000 рублей, если ЦК от 50 млн. рублей до 100 млн. рублей (включительно);г) 100 000 рублей, если ЦК превышает 100 млн. рублей.

Прочие калькуляторы для 44-ФЗ:

  • Калькулятор начальной (максимальной) цены контракта
  • Калькулятор расчета цены контракта по итогам электронного аукциона или конкурса
  • Расчет обеспечения заявки и исполнения контракта по 44-ФЗ
  • Расчет неустойки (пени) для 44-ФЗ (согласно Постановления Правительства №1042)
  • Калькулятор объема закупок у СМП / СОНО для отчета по 44-ФЗ
  • Калькулятор сроков электронного аукциона по 44-фз

Неустойка по договору

В зависимости от вида соглашения, обязательства по уплате штрафных санкций могут быть возложены как на одну, так и на обе стороны сделки. Рассмотрим распространенные ситуации по взысканию неустойки по таким договорам.

Купли – продажи

Здесь на продавца может быть возложен штраф за несвоевременную передачу товара покупателю.

Как правило, он исчисляется исходя из стоимости отчуждаемого имущества.

Получателю же собственности может быть начислена пеня за несвоевременную ее оплату.

Величина неустойки для покупателя в большинстве случаев прописывается в самом договоре в конкретном размере.

Поставки

Поставка является прямой разновидностью отношений по купле – продаже. А раз так, то могут действовать правила, упомянутые чуть выше. Единственное глобальное отличие может состоять в том, что товар может передаваться покупателю партиями. Поэтому неустойка может быть установлена за просрочку в каждой очередной поставке имущества покупателю.

Подряда

Ответственность в форме неустойки может быть возложена и на заказчика, и на подрядчика.

Заказчик в силу условий договора может быть подвергнут санкциям за несвоевременный расчет как за выполненные работы в целом, так и на каждый их отдельный этап.

В свою очередь подрядчику могут быть начислены санкции за нарушение сроков выполнения отдельных этапов работ.

Для этого в договоре должны быть установлены конкретные сроки. Например, стороны в приложении могут утвердить календарный план по исполнению определенных действий.

Займа

Неустойка может быть предусмотрена вместе с взиманием процентов за пользование средствами, предоставленными должнику.

Однако в любом случае размер пени или штрафа должен быть оговорен в договоре займа, либо же в долговой расписке.

Долевого участия

Санкции за нарушение застройщиком своих обязательств по своевременной сдаче нового жилья прямо прописаны в законодательстве. Базовая величина составляет 1/300 от ставки рефинансирования за каждый день просрочки в передаче квартиры ее владельцу. Если же таковым выступает гражданин, то ответственность строительной компании будет увеличена вдвое. Простым языком пеня составит 1/150.

Базой для начисления пени является стоимость квартиры, которая была зафиксирована сторонами в договоре долевого участия на возведение жилья.

Как происходит начисление пеней

Размер пеней высчитывается исходя из общего объёма задолженности за каждый календарный день задержки платежа. В вычислениях учитываются все дни, начиная со следующего за днем установленного срока исполнения обязательств. Последним днем, входящим в расчет, считается день выполнения пункта договора. Только после полного исполнения обязательств по контракту происходит приостановка начисления пеней. При этом, если иное не предусмотрено соглашением, используется ставка рефинансирования ЦБ, которая действовала на период неуплаты.

Расчёт процентной ставки

Помимо нарушения договорных требований, необходимость выплаты возмещения может возникнуть в иных ситуациях, для которых также предусмотрены санкционные меры:

  • неуплаты алиментов;
  • коммунальных платежей;
  • налогов и сборов.

Пеня по алиментам начисляется в размере 0,1% от имеющейся суммы задолженности за каждый день задержки. Денежную компенсацию по коммунальным платежам придется восполнить в случае истечения 30 дней с момента, когда они должны быть внесены. Объём санкций по неуплате налоговых платежей определяется статьей 75 Налогового кодекса и для установления размера пеней здесь также используется ставка рефинансирования Центробанка.

Как рассчитать заказчику?

При расчете штрафов и пеней по контракту (неустойки) заказчик должен руководствоваться специальным порядком, указанным в Постановлении Правительства №1042 от 30 августа 2017 года. Но сначала следует прояснить, по каким показателям будет применяться неустойка:

  • Допустил ли исполнитель просрочку в работе, и количество дней этой просрочки. Данный критерий ложится в основу расчета пеней по контракту;
  • Присутствовали ли нарушения других обязательств стороной исполнителя. Они бывают стоимостного и нестоимостного типа.

В первом случае пени будут рассчитываться по формуле:

1/300 Ст * Ц * Д, где:

Ст – величина ключевой ставки ЦБ на день уплаты пеней;

Ц – цена контракта либо сумма неисполненных обязательств;

Д – количество дней просрочки.

Например: Сумма контракта – 300 тысяч руб. Дата уплаты пеней за просрочку – 15 февраля 2019 г. Ставка рефинансирования равна 6,25%.

По условиям контракта поставка происходила в 3 этапа:

по первому — просрочка вышла 29 дней. Продукция поставлена полностью, но заказчик не принял работу, т.к. часть товара не соответствует требованиям контракта. По результатам приемки заказчик принял товар на 30 тыс. руб. Просрочка исчисляется от всей цены контракта, т.к. условия были исполнены только через 29 дней после окончания срока. Размер пеней составит:

(1/300 * 6,25%) * 300000 * 29 =1812,50 руб.;

по второму этапу просрочка составила 10 дней. За этот период поставлено продукции на 170 тыс. руб. Пени исчисляется от цены контракта, уменьшенной на сумму принятой части в первом этапе, т.е. 270 тыс. руб. По формуле находим пени:

(1/300 * 6,25%) * 270000 * 10 = 562,50 руб.;

в третьем этапе последняя часть товара была поставлена на сумму 100 тыс. руб., но с просрочкой в 20 дней. Пени необходимо рассчитать от последней неисполненной в установленный период суммы, т.е.  от 100 тыс. руб.:

(1/300 * 6,25%) * 100000 * 20 = 416,70  руб.;

Чтобы узнать общую сумму пеней, нужно сложить получившиеся в каждом из этапов 3 цифры:

1812,50+562,50+416,70=2791,70 руб.

В случае, если поставщик нарушил условия контракта по каким-либо условиям (кроме просрочки), Постановление Правительства № 1042 утвердило размеры штрафов в виде процентного отношения к цене контракта (для стоимостных обязательств) либо в виде фиксированной суммы (для нестоимостных обязательств). Такие штрафные санкции учитываются при исчислении неустойки.

Штрафные санкции за нарушение стоимостных обязательств, применяемые к исполнителю – НЕ субъекту малого предпринимательства (СМП):

Цена контракта (руб.)

Штрафы в % отношении к цене контракта

Менее 3 млн. 10
3-50 млн. 5
50-100 млн. 1
100-500 млн. 0,5
500 млн.-1 млрд. 0,4
1-2 млрд. 0,3
2-5 млрд. 0,25
5-10 млрд. 0,2
Более 10 млрд. 0,1

Если исполнитель относится к СМП – см. раздел 2 «Нормативные правовые акты» данной статьи

Когда стоимость контракта ниже и выше НМЦК – также см. раздел 2 «Нормативные правовые акты» данной статьи.

Для нарушения нестоимостных обязательств штрафы начисляются в виде фиксированной суммы от цены контракта, и неважно, относится исполнитель к СМП или нет:

Цена контракта (руб.)

Фиксированный штраф (руб.)

Менее 3 млн. 1000
3-50 млн. 5000
50-100 млн. 10000
Более 100 млн. 100000

Размер платежа

Размер неустойки устанавливается нормами закона или соглашением сторон. Обычно сумма пени пропорционально количеству дней просрочки. Исчисляется подобный период с даты, когда договоренность, предусмотренная соглашением, должна была быть исполнена.

Возмещение просрочки не зависит от компенсации ущерба. Если стороны не могут прийти к согласию относительно величины платежа за просрочку, а также времени его проведения, подается исковое заявление в суд. К компетенции суда также относится вопрос снижения размера неустойки по статье 333 ГК.

По закону неустойку можно рассчитать, зная:

  1. Размер долга с учетом НДС;
  2. День, когда должны были быть исполнены обязательства;
  3. День, на который проводится расчет;
  4. Процентную ставку компенсации.

Процент неустойки, положенной по закону, равен 1/300 ставки рефинансирования Центрабанка, которая была на момент уплаты задолженности или направления судебного иска. Этот размер не может быть уменьшен по согласованию сторон.

Как рассчитать сумму  выплат

Чтобы определить сумму неустойки:

  • Разделить сумму долга на 360 (среднее количество календарных дней за год);
  • Полученное число умножить на число просроченных дней;
  • Результат умножить на процент компенсации.

Если сделка предусматривает поставку заказа по частям, то расчет компенсаторных платежей осуществляется только за время недопоставки.

Договорная неустойка

Объем компенсации, предусмотренной  соглашением, прописывается в его тексте. Запрещено устанавливать такой платеж для безосновательного увеличения прибыли одной из сторон.

Размер возмещения не может существенно превышать понесенные второй стороной убытки.  Если такое произошло, сумму компенсации можно обжаловать и снизить в судебном порядке.  Часть средств, уже выплаченных должником под давлением контрагента, может быть возвращена ему по решению суда.

Расчет пени по ставке за просрочку платежа

Пени по ставке в случае допущения просрочки вычисляется по следующим параметрам: объём просроченного платежа, размер дневной пени и число дней задержки в выплатах. Возможен вариант, при котором исчисление будет производиться в соответствии со статьей 395 ГК РФ. При этом в поля вводится лишь просроченная сумма и период задержки платежа, а калькулятор пени онлайн будет использовать текущую ставку рефинансирования.

Важно! Чтобы кредитор мог взыскать неустойку, должно быть заключено письменное соглашение о ней. В противном случае момент возникновения просрочки должника может быть поставлен под сомнение

Как правильно рассчитывать неустойку

Чтобы знать, как посчитать правильно неустойку, необходимо использовать специальную формулу. Использовать ее можно исключительно тогда, когда со стороны заемщика нарушаются условия договора.

Размер пени зависит от структуры самого договора. Это может быть размер полной суммы, т.е. тело кредита, а может быть и часть средств, которые были не доплачены.

Для того чтобы знать, как рассчитывается правильно неустойка, необходимо с особой внимательностью изучать все части кредитных договоров, особенно тот пункт, который описывает санкции, применяемые в случае несвоевременных выплат.

Главными параметрами являются:

  •  Размер процентной ставки. Это число описывает числовую суть ответственности, которая возлагается на плечи заемщика, допустившего нарушение договоренностей.
  •  Срок просрочки или срок неоплаты. Этот период в течении которого услуга/товар/платеж был задержан сверх оговоренного срока.
  •  Сумма согласно договору.

Следует понимать, что формула расчета пени по договору касается непосредственных долговых процессов, связанных с взятием денег в долг или в кредит, но также и всех операций купля/продажа/поставка. К примеру, подобные расчеты имеют место между продавцом и поставщиком. В этом случае параметр “Срок неоплаты” означает время в течение которого поставщик может задерживать поставку товаров.

Поскольку все три параметра являются известными и прописанными во всех договоренностях, то их можно смело использовать:

Пеня = Сумма согласно договору * Размер процентной ставки * Срок неоплаты

Порой складывается впечатление, что, несмотря на простоту этого вычисления, расчет зависит от области деятельности. Но это не так. Данный расчет применим почти во всех видах деятельности.


Как рассчитать неустойку

Пример расчета

Разберемся на практике с расчетом пени:

Фирма “А” приобрела у фирмы-поставщика “Б” строительные материалы на сумму 35 тысяч рублей. В сумму входила доставка. Срок, в течении которого доставка должна была состоятся, согласно договорам, указывался как 7 календарных дней (неделя) с того момента как заказ был приобретен, т.е. оплачен.

Когда следует начинать начисление? После 7 дней, как и указано в договоре.

При этом фирма-поставщик “Б” доставила товар спустя 22 дня с момента заказа. Договор подразумевает, в случае задержек, взыскать с фирмы “Б” за каждые сутки просрочки пеню в 2% .

Смотрим на все три имеющиеся параметры:

  1.  Сумма согласно договору: 35000 р.
  2.  Размер процентной ставки: 2%.
  3.  Срок неоплаты (просрочка): 22 дня – 7 дней (допустимых) = 15 дней.

Неустойку рассчитываем по формуле:

35000*2%*15 = 35 000* 0,02 * 15 = 10 500 руб. за 15 дней.

Как видим, сумма, которую фирма “А” может согласно договору взыскать, равна 30% от общей суммы, прописанной в договоре. Наверняка треть цены, которую вынуждена вернуть фирма “Б” может покрыть расходы, которые возникли в результате просрочки доставки.

Чтобы подобные взыскания можно было производить, всегда нужно помнить про указания процентных ставок в договорах. Какую неустойку можно взыскать, если в договорах не согласованы условия (нет процентов, цен и сроков просрочки), но, вместо этого, указана стандартная строка “взыскать неустойку можно согласно законодательству Российской Федерации”. В этих случаях, использовать следует ставку рефинансирования Центрального Банка Российской Федерации, а процентная ставка также будет иметь стандартный размер, согласно Сбербанку России.

Пеня = Сумма согласно договору * Срок неоплаты * Ставка рефинансирования / 36000

Мы подробно узнали о расчете штрафных санкций по договору. Калькулятор просчета, основанный на данных формулах, можно найти в сети.


Расчет неустойки
